《通风与空调工程施工质量验收规范》GB 50243-2016,已于2017年7月1日开始正式实施,检验批表格格式与《建筑工程施工质量验收统一标准》GB 50300-2013表格格式完全不一样?一直有客服咨询表格到底应该怎么填写,今天小编为大家整理下新表格的填写要点。
一、“施工单位质量评定记录”

直接填写验收项的工程量(可理解为样本总数)。
二、“单项检验批产品数量(N)”:程序修改
填写工程量的验收批次,与施工单位质量评定记录基本相同,不同处见下表,需进行换算。
1、材料、部件
单位样本量:安批次、数量
2、风管、配件及产成品
单位样本量:以3件/或15㎡为一个单位样本量
3、风管系统安装
单位样本量:按系统数量/或风管每15㎡为一个单位样本量
4、风管与设备涂漆、绝热
单位样本量:按件/或15㎡为一个单位样本量
5、各类管道安装
单位样本量:按系统数量/或每10m管道长为一个单位样本量
6、管道涂漆、绝热
单位样本量:按每10m管道长或15㎡为一个单位样本量
7、工程用的设备、部件安装
单位样本量:1台/一件为一个单位样本量
8、工程调试
单位样本量:1个系统为一个单位样本量
三、“单项抽样样本数(n)”:
全数检查或强制性条文时,N=n;采用第Ⅰ抽样方案、第Ⅱ抽样方案时,需要进行查表。
(1)全数检查或强制性条文时,N=n;
(2)按抽样方案检查,N<3时,全检查,N=n;

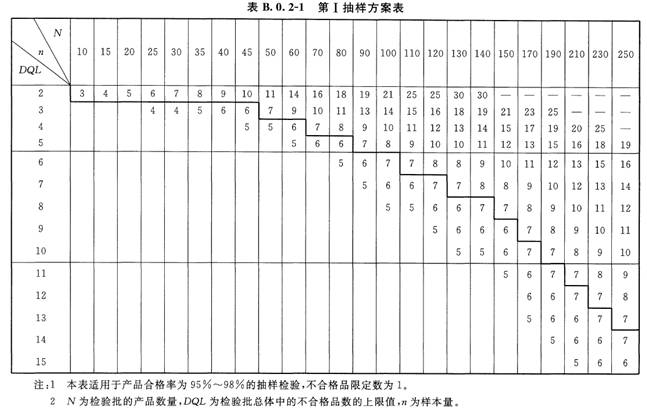

(3)按抽样方案检查,N≥3时,直接查表附录B,取黑线上数值。
四、“检验批汇总数量∑N”:
汇总“单项检验批产品数量(N)”。
五、“抽样样本汇总数量∑n”:
汇总单项抽样样本数(n)。
六、单项或汇总∑抽样检验不合格数量:
(1)0;
(2)1;
(3)>1(填写具体数字);
七、评判结果:
针对于抽样方案(要求I方案、II方案的项目):
(1)当单项或汇总∑抽样检验不合格数量为0时,合格;
(2)单项或汇总∑抽样检验不合格数量为1时,合格;
(3)单项或汇总∑抽样检验不合格数量>1时,不合格。
针对于全数检查项:
(1)强制性条文均为全数检查,不合格数为0判定为合格,不合格数量>0时判为不合格;
(2)主控项目的全数检查项目,不合格数为0判定为合格,不合格数量>0时判为不合格;
(3)一般项目的全数检查项目,计数合格率≥85%且无严重缺陷,判定为合格。
八、备注:
主控项目栏术语:
强制性条文全数检查,主控项目按I方案抽样,项目全数合格
强制性条文全数检查,主控项目按I方案抽样,不合格样本已整改合格
主控项目全数检查或按I方案抽样,项目全数合格
主控项目全数检查或按I方案抽样,不合格样本已整改合格
一般项目栏术语:
一般项目按II方案抽样,项目全数合格
一般项目按II方案抽样,不合格样本已整改合格
一般项目全数检查或按II方案抽样,项目全数合格
一般项目全数检查或按II方案抽样,不合格样本已整改合格

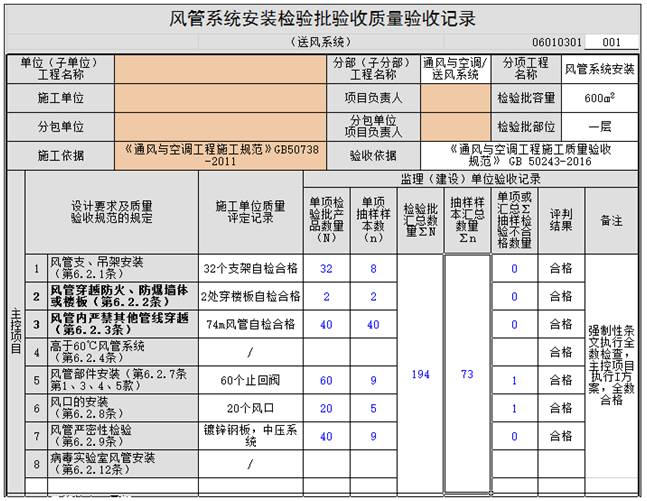

九、填写范例:
